В Тобольске в самом разгаре процесс подготовки к зиме

Трубопроводы проверили на прочность и плотность повышенным давлением, определили слабые участки, чтобы затем буквально за пару месяцев подготовить энергокомплекс к новой зиме.

По итогам опрессовок в общей сложности было выявлено 78 повреждений, из которых ликвидировано 39. Остальные 39, которые, по словам заместителя главы города Геннадия Зверева, не влияют на подачу услуг горячего водоснабжения, будут устранены до 31 августа.

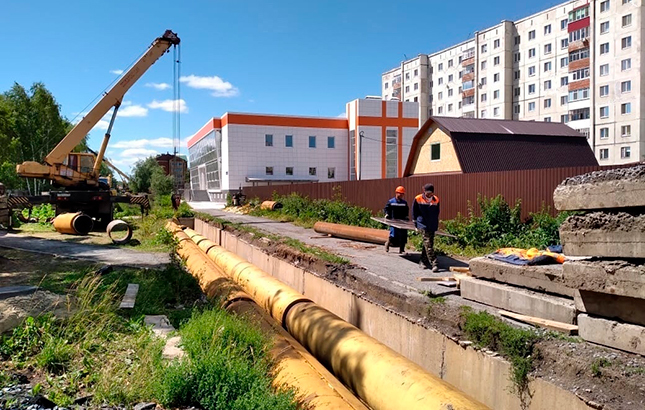

Работники ОАО «СУЭНКО» сейчас выполняют плановые работы на тепловых сетях и станциях (в Тобольске только канализационных насосных станций 27).

В этом году вложения (средства бюджета Тобольска и АО» СУЭНКО») в обновления составят порядка 619,513 млн рублей.

За счёт средств бюджета Тобольска и средств АО «СУЭНКО» в этот летний сезон будут произведён ремонт 4,6 км сетей теплоснабжения, 2,2 сетей водоснабжения и 1,375 км сетей водоотведения.

Газета «Тобольская правда»
